La Contraloría General de la República prepara un operativo nacional para supervisar las condiciones de los servicios públicos y el avance de obras en las zonas fronterizas del país. El objetivo será identificar las principales brechas que afectan a estas poblaciones y advertir riesgos que puedan retrasar su atención.
Para esta tarea se conformó una comisión multisectorial que desplegará equipos en distintos puntos de frontera. Las inspecciones abarcarán servicios como salud, educación, saneamiento y carreteras, además de otras prestaciones básicas.
La primera jornada se realizó en Madre de Dios, donde el contralor general César Aguilar supervisó varios proyectos y encontró obras paralizadas, deficiencias de ejecución y posibles perjuicios económicos.
Una carretera paralizada cerca de Bolivia

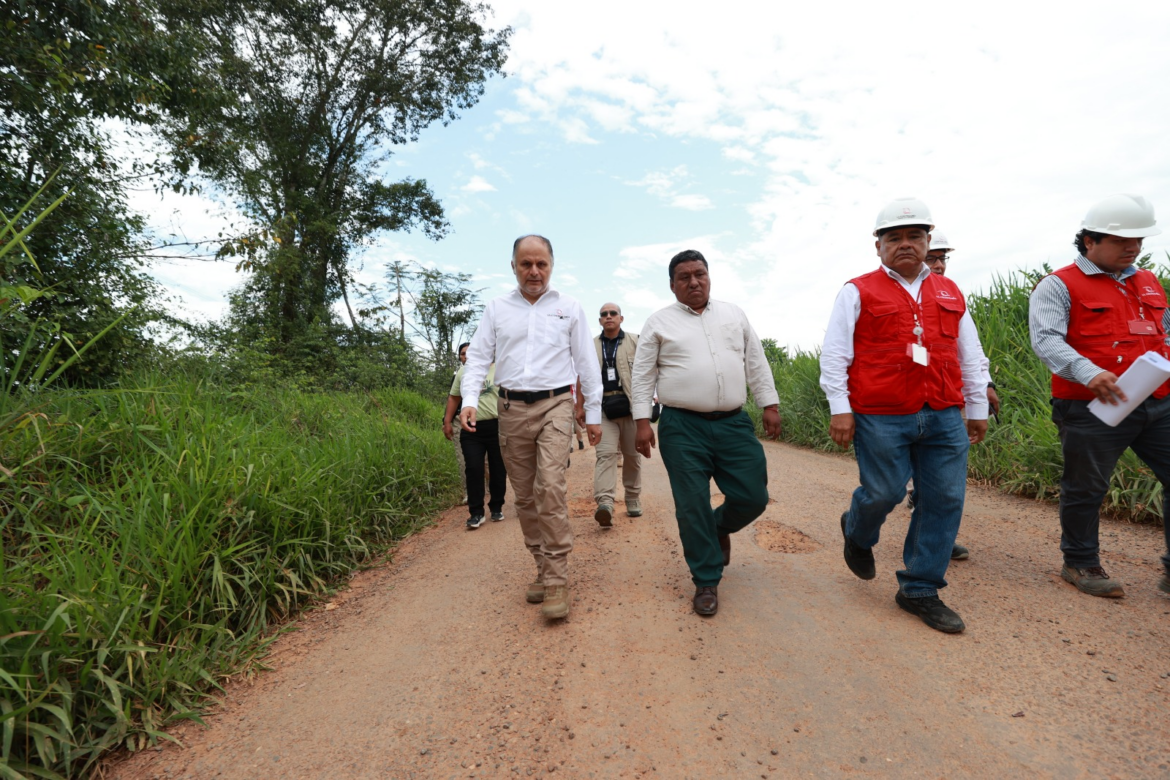

En el distrito de Tahuamanu, el contralor inspeccionó el camino vecinal Shiringayoc–Santa María–Valparaíso, una vía de 16 kilómetros que conecta comunidades rurales con la carretera Interoceánica y se encuentra cerca de la frontera con Bolivia.
El proyecto tiene una inversión actualizada de S/13,3 millones y está a cargo de la Municipalidad Distrital de Tahuamanu. Aunque registra un avance financiero de 99,1 % y físico de 86 %, actualmente permanece paralizado debido a problemas relacionados con el contratista.
Durante la inspección se detectó que parte del pavimento viene siendo colocado sobre una superficie deteriorada y con baches. Esta situación podría comprometer la resistencia y vida útil de la vía.
También se encontraron deficiencias en el acabado y en la instalación de alcantarillas.
La Contraloría ya había advertido otras irregularidades. Un informe de control determinó que se realizaron pagos por partidas parcialmente ejecutadas o que no habían sido ejecutadas, situación que habría ocasionado un perjuicio económico de S/2 016 631,58.
Por estos hechos se identificaron presuntas responsabilidades y se presentó una denuncia penal ante el Ministerio Público.
Planta de Petroperú lleva cuatro años paralizada
Las inspecciones también alcanzaron otros proyectos en Puerto Maldonado. Uno de ellos es la planta de ventas de Petroperú, una obra valorizada en más de S/78 millones que permanece paralizada desde 2022.
El proyecto busca mejorar el abastecimiento de combustible en Madre de Dios y cuenta con una capacidad de almacenamiento de hasta 50 000 galones.
Según la Contraloría, la obra lleva aproximadamente cuatro años y medio detenida debido a la falta de disponibilidad presupuestal.
La situación preocupa debido al impacto que una infraestructura de este tipo puede tener en el abastecimiento de combustible de una región ubicada en una zona estratégica de la Amazonía y próxima a la frontera.
Campo Ferial registra apenas 25,93 % de avance
Otro de los proyectos revisados fue el Campo Ferial Km 14, ejecutado por el Gobierno Regional de Madre de Dios.
La obra registra un avance físico de 25,93 % y financiero de 33,26 %, pese a que su culminación está prevista para octubre de 2026.
Durante la inspección se encontró ausencia de personal operario, inconsistencias en los registros de asistencia y diferencias entre el inventario físico y las guías de remisión de materiales.
Estas situaciones fueron advertidas como riesgos que podrían afectar el adecuado desarrollo del proyecto.
Riesgos en proyectos de la UNAMAD
En la Universidad Nacional Amazónica de Madre de Dios (UNAMAD) también se identificaron problemas en proyectos de infraestructura.
En la Escuela Profesional de Enfermería se detectaron deficiencias en las especificaciones técnicas de los materiales destinados a una subestación eléctrica. Además, se habría ejecutado partidas adicionales sin contar con la aprobación correspondiente.
En la Residencia Universitaria, la falta de una asignación presupuestal de S/11,6 millones viene generando retrasos en una obra destinada a beneficiar a 132 estudiantes.
La Contraloría también encontró problemas en el proyecto de laboratorios de Ciencias Básicas. Durante la inspección se detectó acero con signos de oxidación, situación que podría representar un perjuicio económico estimado en S/19 504,84.
Madera incautada permanece expuesta
En el puesto de control El Triunfo, ubicado en Tambopata, la Contraloría encontró aproximadamente 5 000 pies de madera incautada expuestos a la intemperie.
El material permanecía en estas condiciones más de un mes y medio después de su inmovilización y presentaba signos de deterioro debido a la humedad y las precipitaciones.
La situación evidencia otro de los problemas que enfrentan las entidades públicas en zonas fronterizas: la necesidad de contar con espacios y mecanismos adecuados para custodiar los bienes incautados.
Contraloría: control en las zonas fronterizas
La Contraloría anunció que continuará con las acciones de control en distintas zonas fronterizas del país. La finalidad será identificar las brechas existentes y advertir oportunamente los riesgos que puedan afectar la ejecución de proyectos y la prestación de servicios públicos.
El operativo buscará además que las entidades responsables adopten medidas correctivas y que los recursos públicos sean utilizados de manera eficiente.
En regiones como Madre de Dios, donde las poblaciones rurales enfrentan mayores dificultades de acceso a servicios e infraestructura, la supervisión de las inversiones públicas adquiere especial importancia.
